返回主站|会员中心|保存桌面|手机浏览
普通会员

广州新穗研建筑工程有限公司

桩基工程,深基坑支护工程施工,搅拌桩施工,高压旋喷桩施工,长螺旋CFG桩施工,冲孔灌...

新闻中心
  • 暂无新闻
产品分类
  • 暂无分类
联系方式
  • 联系人:18620975427
  • 电话:18620975427
  • 邮件:407157631@qq.com
  • 手机:18620975427
站内搜索

荣誉资质
  • 暂未上传
友情链接
  • 暂无链接
首页 > 供应产品 > 江门中山肇庆喷锚施工冲孔灌注桩施工桩基工程

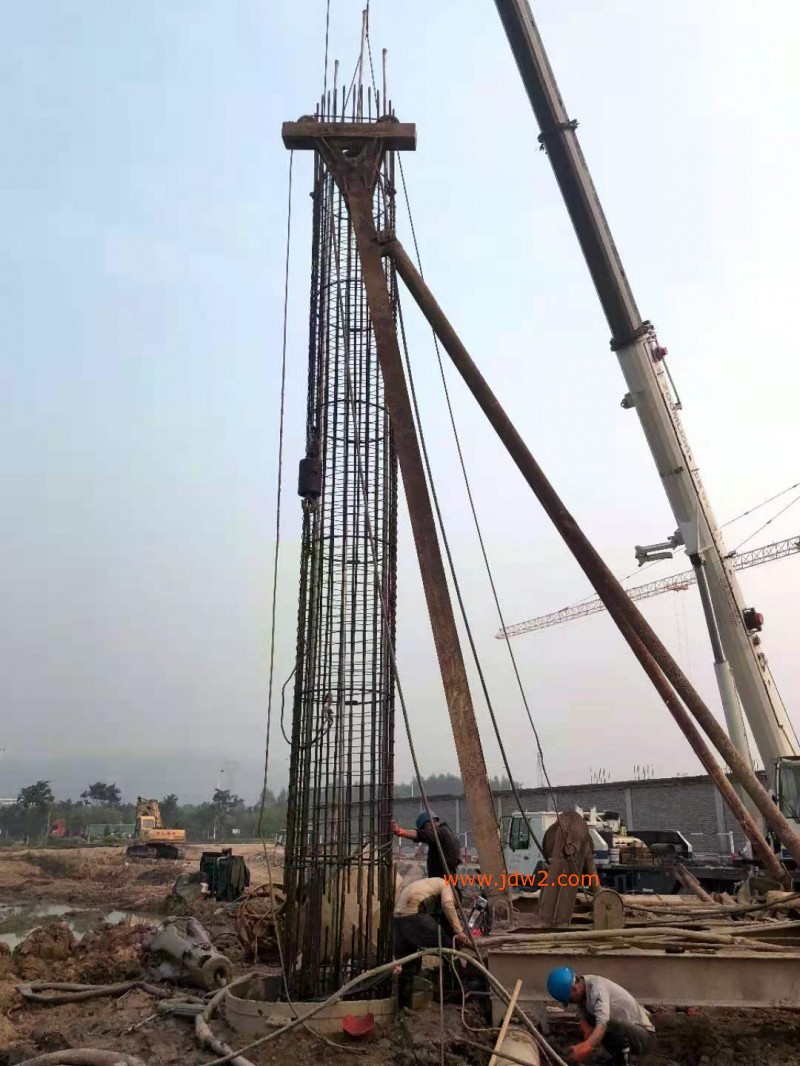

江门中山肇庆喷锚施工冲孔灌注桩施工桩基工程
点击图片查看原图
产品: 浏览次数:28江门中山肇庆喷锚施工冲孔灌注桩施工桩基工程
单价: 面议
最小起订量: 1 个
供货总量: 1000 个
发货期限: 自买家付款之日起 3 天内发货
有效期至: 长期有效
最后更新: 2022-05-20 18:23
  询价
详细信息
 型不适合该场地施工或发现桩的承载力远小于地质报告提供的计算值。这时候换桩型会耽误工期,增加成本。
二是根据单桩竖向静载试验确定单桩竖向承载力特征值。由于地质报告提供的数值趋于保守,根据静载报告可以提高桩承载力,减少桩数。
当采用静压桩施工法时,施工压桩力与单桩承载力特征值有关,而不是。根据经验和地方标准,可以是特征值的1.5~2.5,只要静载试验符合要求,施工压桩力可以采用综合施工中的试桩标准。
施工前试桩:根据工程的实际情况,决定是否做施工前试桩。施工前测试桩可作为工程桩保留。其中,根据规范,有以下三种情况必须做施工前试桩:
1、设计等级为甲级和乙级桩基;
2.地质条件复杂,成桩质量可靠性低;
3.该区域采用的新桩型或新技术。

施工后试桩:根据地质报告和当地经验,选择桩型和单桩竖向承载力特征值。综合施工后,随机抽取一定数量的桩进行动测和静载试验,验证桩身质量,即单桩竖向承载力特征值是否满足设计要求,如不满足,则采取加固措施。
一般来说,对于没有经验或重要的项目,应首先设计试验桩。桩基施工完成后,应对所有项目进行检测,并根据检测报告进行质量评定和验收。


先进一步确定所选桩型的施工可行性,避免在打桩机充分发挥作用后,发现桩型不适合本领域施工或发现桩的承载力远小于地质报告提供的计算值,再改变桩型,延误工期,增加成本。

二是获得单桩承载力特征值。由于地质报告提供的数值趋于保守,根据静载报告可以提高桩承载力,减少桩数。
询价单
